Программное обеспечение и его разработка
вернуться

Фокс Джозеф М.

Шрифт:

Я разрешил эту публикацию в 1977 году; я отвечаю за большую часть всех недоразумений, о которых я уже рассказал.

Сейчас можно сказать, что публикация статьи была ошибочной. Подразумевалось, что это будет промежуточный отчет о незавершенных, но весьма значимых исследованиях. Она неправильно интерпретируется, но может быть более хладнокровные люди сумеют извлечь ценные сведения из этих данных, полностью отдавая себе отчет в том, что сведения имеют предварительный характер.

Хорошей базы данных, из которой можно было бы извлекать достоверные сведения, в настоящее время не существует. Данные, имеющиеся в нашем распоряжении, поразительнейшим образом отличаются по уровню достигнутой производительности труда, а почему это так, мы не понимаем. Уровни производительности труда в рамках одной и той же работы могут доходить от 100 °СТП за человеко-месяц до 6 °СТП за человеко-месяц. Мы до сих пор не понимаем причины таких расхождений.

Проведение подобных замеров обходится дорого, но если мы надеемся полнее разобраться в динамике процесса производства программного обеспечения, мы должны продолжать сборы такого рода информации. До тех пор, пока не будет собрано достаточно большое количество данных со всеми необходимыми подробностями, мы не можем считать, что полностью овладели процессом разработки программного обеспечения.

До тех пор, пока этого не сделано, идея использования «баз данных» истории проектов для предсказания денежных и других затрат остается совершенно наивной. Она совершенно бессмысленна; воздействующих факторов слишком много.

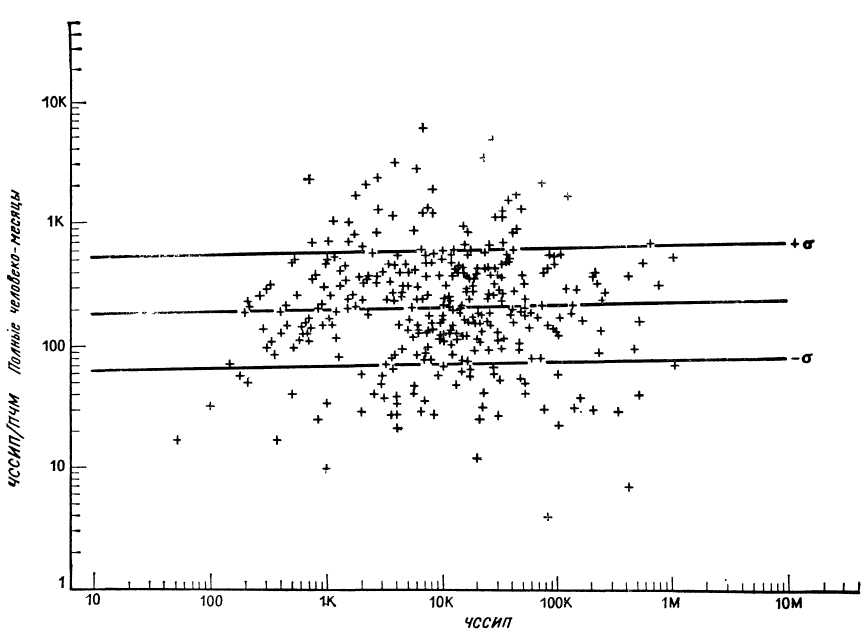

Рис. 6.18. Зависимость производительности труда от числа строк создаваемой исходной программы.

Множество чисел, интерпретируемых как чисто случайные.

Рис. 6.18 заимствован из исследования Правительства США, посвященного изучению соотношения числа строк сдаваемой исходной программы (ЧССИП) и производительности (СТП/ЧМ). Заметьте, что по обеим осям разметка нанесена в логарифмическом масштабе. Единственное, что показывают эти данные, это, что никаких полезных оценок на их основании сделать нельзя. Разнообразие их просто поразительно.

Рисунок полезен только тем, что показывает отсутствие у нас достаточного количества данных. На этом графике для программ размером в 100 00 °СТП внутрь области, ограниченной линиями, проведенными на уровне отклонений от — а до +а, попали проекты с коэффициентами и 80 и 800 ЧССИП/ЧМ. Такой разброс не может быть полезным для прогнозирования!

Предупреждение. Использовать строки программ как меру производительности труда и метод оценки в настоящее время просто абсурдно. Неизвестно, каким образом можно сопоставлять реализуемую функцию и строки программы. Если руководство настаивает на повышении скорости создания строк программы, программист всегда может написать «рыхлую», «пухлую» программу, которая сделает хорошими все показатели по производительности труда, но которая абсолютно не подходит для настоящего дела, так как для выполнения такой программы может понадобиться слишком много памяти и процессорного времени. Мне встречалось много таких «хороших» руководителей, требующих от каждого программиста как можно больше строк программ в месяц.

Форма отчетности по строкам программ

Желательно, чтобы отчеты по проектам выглядели как-нибудь так:

Название: Программа наведения ракет: с математическим уклоном; загружается с перекрытием; критическая по времени.

Функции: Расчет курса, скорости и всех управляющих сигналов, необходимых для ведения ракеты к точке перехвата другой ракеты.

38

Имеются в виду рабочие программы.

39

Имеются в виду рабочие программы.

Не включено в программу: а) Отслеживание всех ракет; делается другой программой.
б) Прием и передача всех сигналов; делается где-то в другом месте.
Всего выполняемых стп — 36 441
в рабочей программе
Написано СТП (выполняемых) ЯВУ 7014
машинный язык 1314
Не написано, но выполняется 8424
Человеко-месяцев (прямой подсчет) 340 человеко-месяцев
Программы [38] , написанные, но не сохраненные (выброшенные) 26 584
8144 Тесты
11 240 имитаторы
3100 моделирование
4100 проч.
Программы [39] , написанные и оставленные, но не выполняемые 50 445 всего
22 814 тестовые программы последней версии
18 416 примечания
1114 моделирование
8101 варианты данных
Время от начала работы до сдачи 18 месяцев
Время первой итерации Составления спецификации требований 4 месяца
Составления проектной документации 8 месяцев

Этот пример приведен здесь для иллюстрации некоторых принципов, изложенных на предыдущих страницах. Некоторых, но отнюдь не всех. В полную отчетную форму необходимо включать подробные ответы на многочисленные вопросы, в которых, как мы уже установили, мы нуждаемся — какой тип вычислительной машины использовался для трансляции и т. п.

Некоторые результаты сбора статистики

В результате всех этих усилий мы пришли к тому, что никто не способен предсказывать производительность труда для выбранного случайным образом большого программного проекта. Слишком уж много параметров, слишком много качественных факторов, оказывающих значительное воздействие на исход дела. Мы можем оказаться недалеко от истины только для некоторых работ, которые ведутся проверенной группой в хорошо известной прикладной области.

  • Читать дальше
  • 1
  • ...
  • 92
  • 93
  • 94
  • 95
  • 96
  • 97
  • 98
  • 99
  • 100
  • 101
  • 102
  • ...

Ебукер (ebooker) – онлайн-библиотека на русском языке. Книги доступны онлайн, без утомительной регистрации. Огромный выбор и удобный дизайн, позволяющий читать без проблем. Добавляйте сайт в закладки! Все произведения загружаются пользователями: если считаете, что ваши авторские права нарушены – используйте форму обратной связи.
