Гораздо более развитыми производственными мощностями располагал судостроительный завод «Общества Николаевских заводов и верфей» (ОНЗиВ) или, как его было принято традиционно именовать «Наваль». Это было первое в России многопрофильное предприятие, строительство которого началось в сентябре 1895 г. по намеченному заранее плану. Первоначально завод принадлежал бельгийской фирме, которая под застройку скупила и арендовала 58 га земли, примыкавшей к удобной для судостроения широкой (2,2 км) и глубокой акватории Южнобугского лимана. Одновременно возводились судостроительная верфь, литейные и котельные заводы. Через два года после начала строительства, 9 октября 1897 г., все производства были официально открыты [71] .
71
Дмитриев Н.И., Колпачев В.В. Судостроительные заводы и судостроение в России и за границей. — СПб, 1908. с. 621.
Для строительства крупных кораблей «Наваль» имел два больших стапеля, расположенных в крытом эллинге размером 135x60x32 м, крупнейшем в то время не только в России, но и в Европе. Правда, в то время ни одного заказа на строительство крупных кораблей «Наваль» так и не получил, но зато ему в 1898–1907 гг. было поручено изготовление башен и судовых механизмов для линкоров-додредноутов «Князь Потемкин-Таврический», «Евстафий» и «Иоанн Златоуст».
В 1911 г., после получения заказа на строительство дредноута «Екатерина II», «Наваль» срочно приступил к модернизации производства. Был заключен договор о технической помощи с английской фирмой «Виккерс», консультировавшей русское предприятие (к этому времени оно было преобразовано в русское акционерное общество под тем же названием) по всем вопросам технического порядка и поставившей новые высокопроизводительные станки. В 1912–1913 гг. судостроительный отдел был заново и капитально переоборудован. При проведении реконструкции был сохранен широкий и разносторонний профиль завода, рассчитанный на возможность постройки кораблей с минимальным привлечением других предприятий, в том числе по производству орудийных установок, главных двигателей, вспомогательных механизмов, судовых устройств и др. Территория завода в 1912 г. составляла уже 120 га.
Расположенный вдоль восточной стороны крытого эллинга стапель был полностью реконструирован. Стапельная плита удлинилась до 166 м. Вместо одного консольного крана, установленного на крыше эллинга, с каждого борта смонтировали по пять стоячих неполноповоротных кранов типа «деррик» грузоподъемностью по 3 т. В 1912 г. были построены новый, больший по размерам, достроечный бассейн, набережная стенка и пирс. Установка тяжеловесных грузов на суда, достраивающиеся в большом бассейне, производилась с помощью парового плавучего несамоходного крана грузоподъемностью 150 т. Кран, изготовленный в Дуйсбурге (Германия), в разобранном виде доставили на завод, где под руководством специалистов фирмы его собрали.
Постройка линейных кораблей на верфи Русского Судостроительного Общества («Руссуд») в Николаеве.

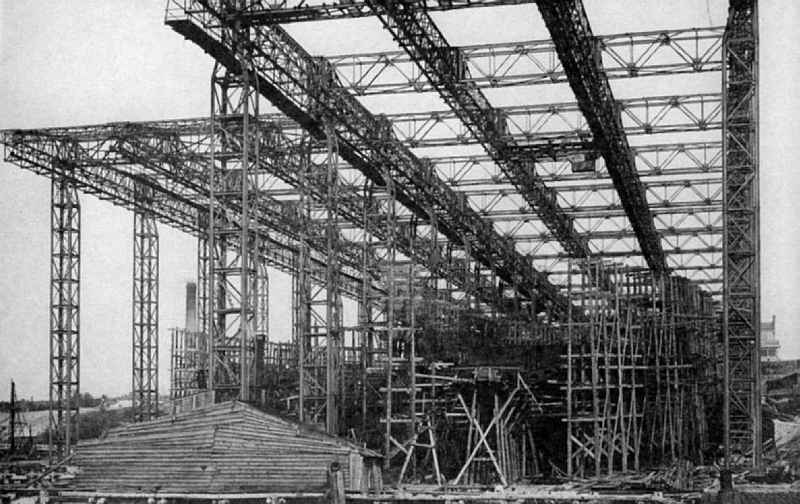

Вверху: Вид на стапеля со стороны р. Ингул, 6 мая 1913 г. Корпуса дредноутов собраны до половины (на переднем плане — «Императрица Мария», за ней левее — стапель с «Императором Александром III»).
Из собрания автора.

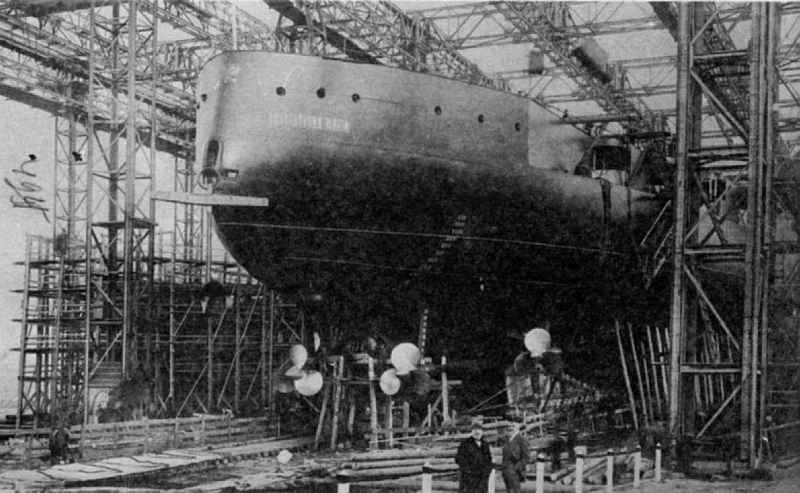

Внизу: Кормовая оконечность «Императрицы Марии» перед спуском линкора на воду, 19 октября 1913 г. Рабочие заканчивают демонтаж деревянных подпор кормы, на переднем плане слева — насалка спусковых дорожек.
ЦВММ. # 026466/5
Дредноут «Императрица Екатерина Великая» у достроечной стенки завода «Наваль», октябрь 1915 г. На корабле проводится заключительный комплекс работ перед переводом его в Севастополь — регулировка башен главного калибра, вспомогательных устройств (противоминных сетей, швартовных и якорных шпилей, и пр.), окраска корпуса и надстроек.
Из собрания автора
Схема Николаева с судостроительными заводами «Наваль» и «Руссуд», 1914 г.
Завод «Руссуд»:
1. Двойной эллинг для крупных кораблей
2. Судостроительные мастерские
3. Склады стали и полуфабрикатов
4. Достроечный бассейн
5. Стапеля для подводных лодок
Завод «Наваль»:
6. Стапель для линкора
7. Эллинг для эсминцев
8. Судостроительные мастерские
9. Машиностроительные цеха
10. Достроечный бассейн
Предполагаемое строительство линкоров вызвало необходимость создания новых производств. Бетонированная яма, в которой собирались первые башенные установки для броненосцев, строившихся в Николаеве, имела размеры 10x7 м и уже не удовлетворяла технологии и характеристикам башенных артиллерийских установок дредноутов. Новый башенный цех, сданный в эксплуатацию в 1912 г., примыкал, как и ранее мостостроительный, непосредственно к котельному цеху. В 1912–1915 гг. в нем были построены восемь трехорудийных башен для линкоров «Императрица Мария» и «Императрица Екатерина Великая», и начаты изготовлением 12" трехорудийные башни "Императора Николая I" и 14" башни линейного крейсера «Кинбурн».
Для сборки турбин, поступавших на завод в демонтированном виде с британского предприятия фирмы «Джон Браун», в 1911 г. был построен пролет, примыкавший к северной стороне здания главного механосборочного цеха. Здесь собирались турбины, изготавливаемые заводом для своих кораблей, а также строившихся на соседнем заводе «Руссуд». В 1916 г. было построено и сдано в эксплуатацию второе здание. Существенные реконструктивные мероприятия с одновременным приростом механических мощностей были, в основном, закончены, как и намечалось, в 1916 г. В планы дальнейшего развития «Наваля» входила постройка нового ковочного цеха для ковки многотонных отливок крупногабаритных роторов турбин для дредноутов, что должно было исключить зависимость поставки этих важнейших узлов строившихся на Юге России линейных кораблей из-за рубежа. Строительство ковочного цеха, начатое в 1915 г., к осени 1917 г. не было завершено.
