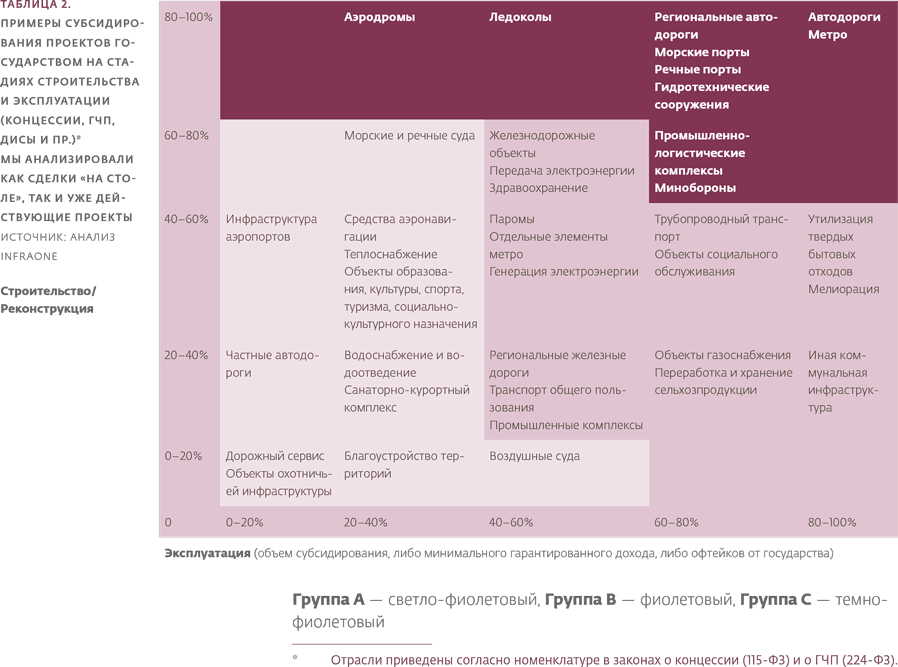

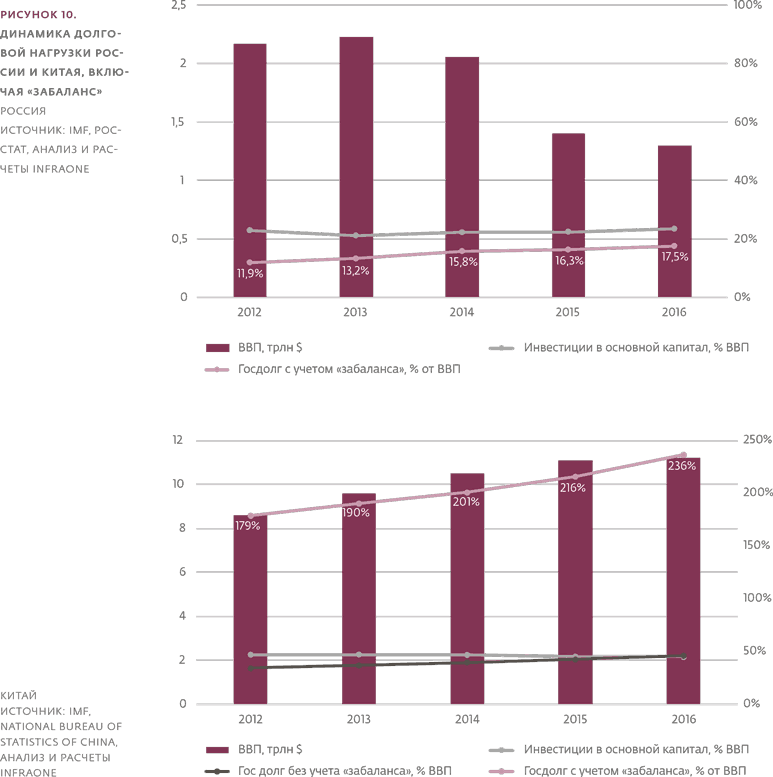

В сегментах, оставшихся пустыми, сделки тоже возможны, но в 2017–2018 годах они будут скорее исключениями, так как предполагают слишком большую ответственность государства, либо частной стороны.

От гарантий к гарантированию

Хоть в законах о концессии и ГЧП закреплена возможность предоставления инвесторам федеральных и региональных госгарантий, о них инфраструктурным проектам стоит забыть.

Федеральные гарантии более-менее активно применялись на первых концессиях. Как правило, Минфин необходимости в них не видит, и чаще всего он прав: большинство проектов можно структурировать без госгарантий.

В регионах дела обстоят еще печальнее – объем долга у них такой, что они просто не могут себе позволить воспользоваться этим инструментом. И даже если попытаются, инвесторы уже давно не воспринимают эту меру поддержки всерьез. Во-первых, у регионов чаще всего просто нет денег, чтобы заплатить, кроме того в некоторых субъектах к госгарантиям применяется субсидиарная ответственность, что существенно снижает ценность гарантийного механизма.

Стоит иметь в виду, что регионы из топ-10 все же могут предоставлять «уважаемые рынком» гарантии. Но они знают им цену и не слишком торопятся их давать, придерживая для иных случаев. За аксиому здесь берется утверждение, что ГЧП и концессии можно делать, используя иные инструменты господдержки. Часто их мнение не беспочвенно.

Мы считаем, что, вопреки расхожему заблуждению, госгарантии больше не в авангарде рынка. Они не исключены в единичных проектах, но трендом быть перестали.

В концессиях и прямых (финансовых) соглашениях, заключаемых на их основе, есть другие более действенные механизмы государственного гарантирования. С высокой степенью уверенности можно говорить, что в ближайшие годы проекты будут осуществляться именно с использованием таких механизмов, а инвесторы привыкнут к мысли, что бесплатных государственных денег на инфраструктуру в стране больше нет.

Регулирование рынка. Чего ждали в 2016-м?

Минфин и ГЧП: «любовь» после анализа

По мере сокращения возможностей бюджетной системы Минфин, отвечая на запросы отраслевых министерств и ведомств, а также властей регионов об увеличении или даже о сохранении финансирования, все настоятельнее рекомендует рассмотреть инструменты ГЧП и концессии. Но когда доходит до одобрения самих проектов концессий и ГЧП, Минфин не готов их согласовывать автоматически. Инфраструктурный блок министерства занимает относительно сбалансированную позицию: решение может быть принято только после анализа всех ключевых финансовых параметров проекта, а не на основе общего описания во время предварительных консультаций (которые, впрочем, все равно необходимы). Причем, как показывает практика, в подавляющем большинстве случаев в итоге позиция министерства по концессионным или прямым (финансовым) соглашениям позитивная.

Антикризисная проектная документация

В борьбе за бюджетную дисциплину власти рискуют лишить инфраструктурный рынок важной составляющей сквозного управления проектами: возможности переложить обязательство по подготовке проектной документации на концессионера-инвестора, а не разделять проектирование и строительство, как в стандартных господрядах.

Всего за 2015 год было освоено лишь 67 % средств, выделенных на ФАИП (без учета гособоронзаказа), из 129 объектов в срок построены 76. По данным Счетной палаты, на 1 января 2016 года общая стоимость контрактов, объекты по которым остаются недостроенными, составила 2,2 трлн руб. Одной из причин долгостроев Счетная палата ранее называла проблемы с проектной документацией. Впрочем, для рынка это вовсе не новость.

Минфин среди прочих мер по ужесточению бюджетной дисциплины уже не раз предлагал сокращать ассигнования тем получателям, кто не успеет в установленный срок утвердить проектную документацию по объектам капитального строительства.

Ни документации, ни проекта

Такая мера может быть болезненна для некоторых концессионных проектов – тех, где подготовка проектной документации входит в обязательства инвестора-концессионера. Расширяющаяся практика на федеральном и региональном уровнях показала, что перенос этой обязанности с государственной на частную сторону (на стадию «после подписания концессионного соглашения») повышает эффективность реализации проекта, утвержденную государством документацию часто приходилось корректировать.

Минфин же, предлагая наказывать ведомства, не имеющие документации на будущий объект, исходит из логики обычных господрядных проектов: отдельно проектирование, отдельно строительство, отдельно эксплуатация. В концессионных проектах логика иная, и есть опасность с водой выплеснуть и ребенка. Это, конечно, не остановит концессионный рынок, но сократит количество проектов, где подготовка документации входит в обязательства инвестора, и не позволит распространить эту полезную практику.

Проследить за большими стройками

С 2015 года власти стремятся усилить контроль над расходованием бюджетных средств и использованием ФНБ в инфраструктурных проектах. Перечень мер включает более жесткий порядок авансирования, банковское или казначейское сопровождение, требования к наличию проектной документации, а теперь еще и специальные ежеквартальные отчеты для крупных инфраструктурных проектов.

В конце 2015 года правительство решило ввести дополнительный контроль крупных инвестпроектов на стадии реализации. Ответственные за них ФОИВы должны будут ежеквартально отчитываться в Минэкономразвития о статусе проекта: о ходе реализации, выделенных и освоенных средствах, банковском сопровождении, итогах технологического и ценового аудита и др. Минэкономразвития на основе полученных данных составляет сводный доклад для Счетной палаты, правительства и экспертного совета при правительстве.

  • Читать дальше
  • 1
  • ...
  • 3
  • 4
  • 5
  • 6
  • 7
  • 8
  • 9
  • 10
  • 11

Ебукер (ebooker) – онлайн-библиотека на русском языке. Книги доступны онлайн, без утомительной регистрации. Огромный выбор и удобный дизайн, позволяющий читать без проблем. Добавляйте сайт в закладки! Все произведения загружаются пользователями: если считаете, что ваши авторские права нарушены – используйте форму обратной связи.

Полезные ссылки

  • Моя полка

Контакты

  • chitat.ebooker@gmail.com

Подпишитесь на рассылку:
