С этой целью удобно использовать программы для планирования, которые автоматически рассчитывают даты начала и завершения работ и обновляют их, когда вы меняете любой из параметров: например, трудоемкость задачи или доступность исполнителей. Тем самым они могут ускорить процесс создания плана. Впрочем, облегчая труд менеджера, такие программы не делают сам план лучше.
Шаг 3.6. Оцените издержки

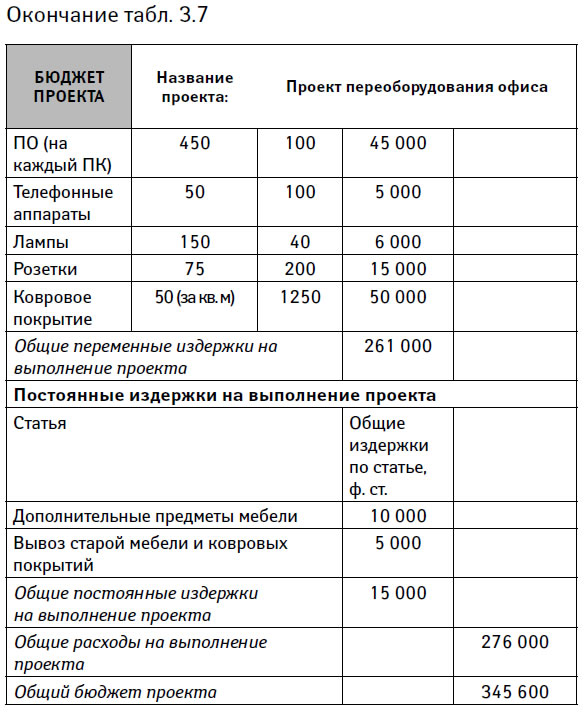

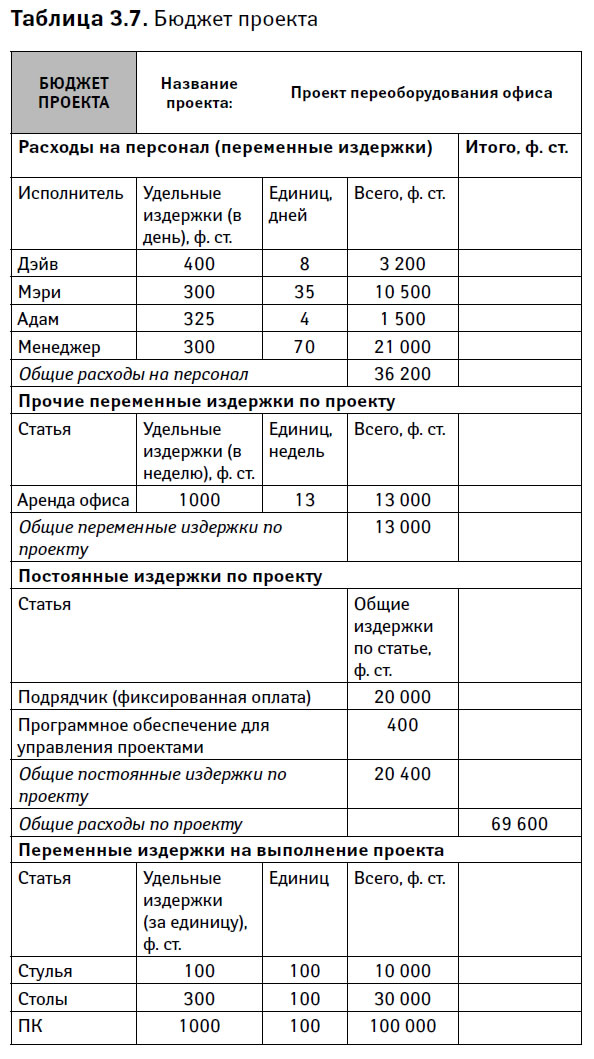

Для оценки издержек нужно определить составляющие стоимости, как показано в табл. 3.7. К ним, как уже говорили, относятся:
• расходы на выполнение работ (к этой категории относятся время, затраченное на проект каждым из исполнителей, а также стоимость приобретения инструментария, без которого невозможно вести работы. Не забудьте, что ваше время как менеджера проекта также должно быть учтено, хотя оно и не представлено в плане в виде задачи);
• расходы на приобретение материалов, необходимых для выполнения проекта.
Шаг 3.7. Определите контрольные точки и резерв
Если ввести в план контрольные точки, будет легче объяснить заказчику, как должен продвигаться проект, к тому же их можно использовать для оценки хода выполнения проекта. Чтобы задать контрольные точки, определите моменты, наиболее значимые для заказчика. Например, для проекта переоборудования офиса таковыми могут быть:
• 7 июля – офис готов к установке мебели;
• 8 августа – установка мебели в офисе завершена;
• 1 сентября – проект завершен, и офис готов к эксплуатации.
Теперь добавьте резерв, чтобы учесть риски, связанные с проектом. Это можно сделать двумя методами:
1. Оценка «сверху вниз». Вы просматриваете весь план и предполагаете, какие риски характерны для этого проекта. По сути, менеджер проекта полагается в этом вопросе большей частью на интуицию. Риски того проекта, который я здесь привожу в качестве примера, кажутся мне сравнительно низкими, поэтому я добавляю 10–20 %-ный резерв к расходам и затратам времени.
2. Оценка «снизу вверх». Вы изучаете каждую задачу по отдельности и оцениваете рискованность всех сроков и прогнозов затрат. Иными словами, рассматриваются все составляющие проекта и по каждой из них определяются риски и закладывается резерв. Обычно такая оценка точнее, но в сложном проекте, когда необходимо оценивать сотни задач, для этого надо слишком много времени. Для нашего примера я подготовил вариант бюджета, представленный в табл. 3.7.
А теперь проанализируем, что именно в вашем проекте подвержено наибольшему риску. С моей точки зрения, это:
• предположение о том, что подрядчик будет готов приступить к работе на следующий день после заключения договора. Заложите резерв в 10 дней;
• задержки, связанные с ожиданием доставки оборудования. А что, если вы не получите его в срок? Заложите и здесь резерв в 10 дней;
• задачи 26 и 27 предусматривают установку 100 компьютеров. При установке возможны сбои, и потребуется время на их устранение. Добавьте два дня;
• переменные издержки, необходимые для выполнения проекта. Вам известна стоимость компьютеров и программного обеспечения, однако стоимость мебели и электрооборудования вы определили по предварительной оценке, что может быть не совсем точно. Заложите в бюджет 25 %-ный резерв на расходы по этим статьям, т. е. 28 тыс. ф. ст. (25 % от 111 тыс. ф. ст.);
• расходы на персонал с учетом резерва в 22 дня. Большую часть резерва, если он будет использован, составит ожидание, когда никто не работает, однако время, потраченное менеджером проекта, может увеличиться на 22 дня (6600 ф. ст.), а временные затраты Мэри – на два дня (600 ф. ст.).
Определяя величину резерва, я исходил из своей практики. Существуют иные подходы и алгоритмы расчетов, однако их применение оправдано только в очень сложных проектах. Если вы уверены в точности своих оценок, резерв может быть минимальным. Если ваших знаний недостаточно или в рамках какой-то задачи вы делаете слишком много предположений, резерв должен быть большим. Как менеджер этого проекта, вы обязаны заложить достаточный резерв, чтобы быть уверенным в его успешном выполнении.
