Этап 3. Инновации (12~20 недель)
Цель
Цель этого этапа – сделать процессы в объеме проекта BPM максимально эффективными и продуктивными, чтобы отвечать текущим и/или будущим ожиданиям заинтересованных сторон. Этот этап также предоставляет отличную возможность дальнейшего количественного определения выгод, указанных в бизнес-обосновании.

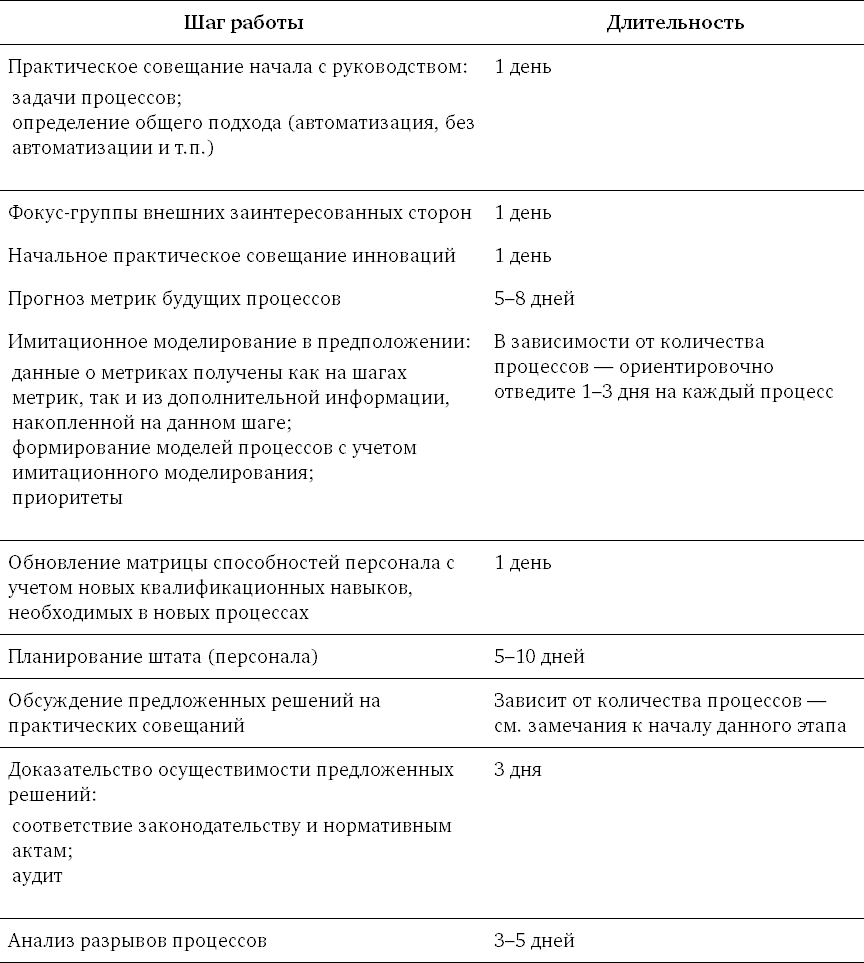

Этап инноваций заключается в разработке новых решений для бизнеса. Длительность и объем работ этапа сильно зависят от целей и объема проекта (например, входят ли в объем проекта системные изменения, сроки – кратко-, средне– или долгосрочный проект – должны ли произойти кардинальные изменения или «ползучие» улучшения).
Общее управление проектом
Нужно спланировать управление проектом таким образом, чтобы выделить достаточно времени и достаточно ресурсов бюджета. Планирование включает:
• управление рисками;
• управление изменениями в проекте;
• план общения/обмена информацией;
• статус проекта (отчет для спонсора проекта);
• совещания подгрупп проекта.
Время, выделяемое для этой работы, зависит от масштаба проекта и группы проекта.
Также очень важно предусмотреть в плане непредвиденные ситуации, чтобы уложиться в сроки и в рамки бюджета.
Приложение D
Этап понимания
Сверочный список: этап понимания
Данный перечень дает общее представление о возможных входных данных, конкретных результатах и шлюзах данного этапа.
Возможные исходные данные на входе этапа
С этапа архитектуры процессов:
• документально оформленная и согласованная архитектура процессов (включая картину процессов организации);
• архитектура запуска процессов (соответствующие сквозные процессы);
• схема управления выгодами.
С этапа стартовой площадки:
• заинтересованные стороны и лица, определенные в проекте, участвующие в нем или связанные с ним;
• вовлечение заинтересованных сторон, степень их убежденности и документально оформленные и согласованные ожидания;
• матрица выбора процессов и исходные метрики;
• перечень согласованных задач процессов;
• матрица ценности процессов;
• ранжирование процессов для этапа понимания;
• управление проектом:
• сформирована группа проекта;
• положение/устав проекта;
• объем проекта;
• начальный проект плана (план этапа понимания должен был составлен подробно);
• формулировка и документальное оформление начальной стратегии общения;
• начальный анализ рисков;
• потенциальные выгоды проекта и план реализации;
• начальное бизнес-обоснование.
Конкретные результаты:
• модели действующих процессов;
• точка отсчета для сравнения метрик;
• быстрые выигрыши в порядке приоритета;
• матрица способностей персонала;
• потребности в информации и знаниях;
• перечень приоритетов для этапа инноваций;
• план проекта (подробный) для этапа инноваций;
• точки отсчета и сравнительные измерения (с этапа реализации ценности);
• отчет руководству;
• презентация для руководства;
• начальный план общения/обмена информацией.
Возможные шлюзы:
• невозможно получить удовлетворительные отсчетные метрики;
• нет специалистов по конкретным предметам.
Обзор уровней моделей процессов
Далее рассматривается пять или шесть уровней моделей процессов с указанием основных достоинств каждого из них.
Уровень 0. Схема организационных взаимосвязей

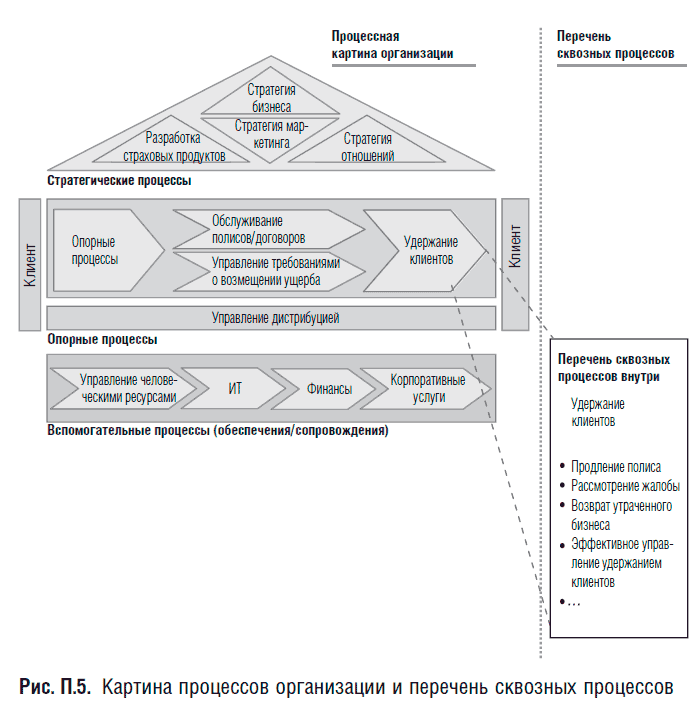

Схема организационных взаимосвязей (впервые приведенная на рис. 14.9) показывает схему взаимодействия организации со своими партнерами: клиентами, поставщиками и третьими сторонами. В этой среде бизнесу можно рассматривать свои процессы. На рис. П .4 дан пример процессов, встречающихся у провайдера связи, под другим углом зрения, отличным от рис. 14.9.
