Справочник по строительству и реконструкции линий электропередачи напряжением 0,4–750 кВ
вернуться

Узелков Борис

Шрифт:

Таблица 4.3

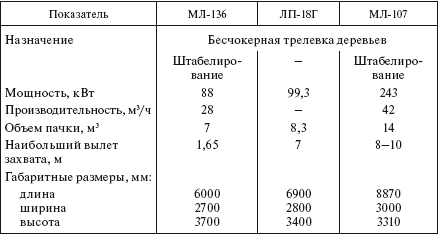

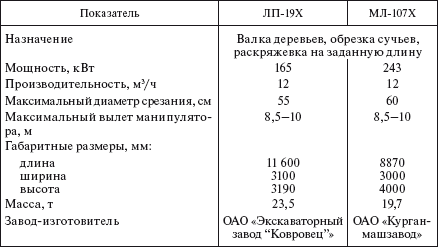

Валочно-сучкорезно-раскряжевочные машины

Таблица 4.4

Машины для погрузки хлыстов

Таблица 4.5

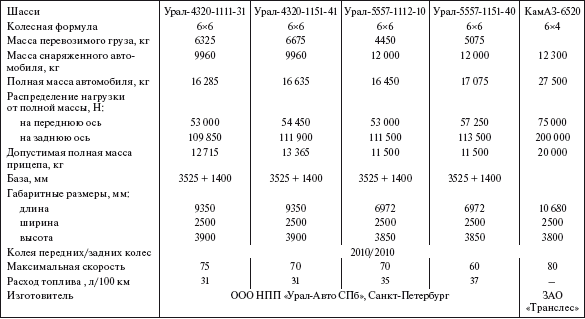

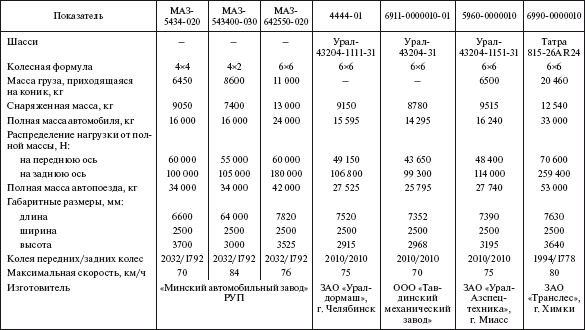

Автомобили-лесовозы

Таблица 4.6

Автомобили-сортиментовозы

4.2. МАШИНЫ ДЛЯ ЗЕМЛЯНЫХ И СВАЙНЫХ РАБОТ

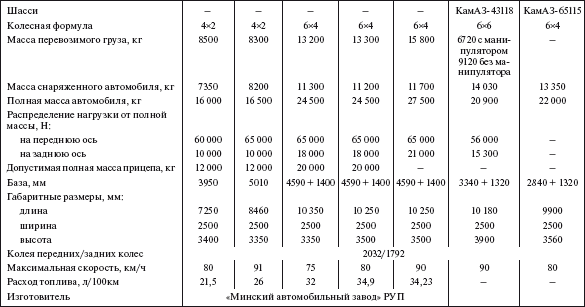

Земляные работы при строительстве ВЛ выполняются механизированным способом. Для этих целей применяются различные машины, в том числе: бульдозеры (табл. 4.7) для расчистки и планировки монтажных площадок; экскаваторы (табл. 4.8, 4.9) для рытья котлованов; бурильные и бурильно-крановые машины (табл. 4.10); молоты сваебойные (табл. 4.11), копровые установки со сваебойным оборудованием (табл. 4.12).

Таблица 4.7

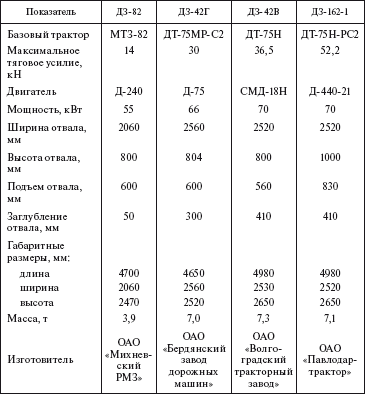

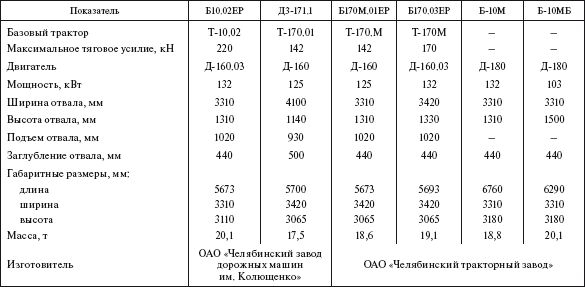

Бульдозеры

Таблица 4.224

Экскаваторы одноковшовые универсальные

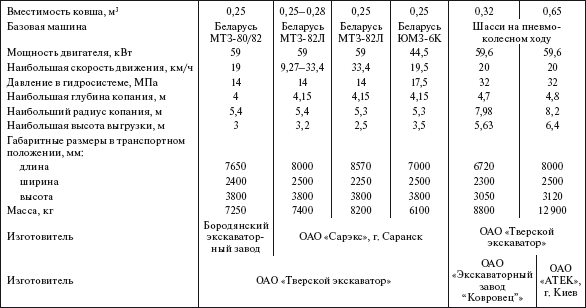

Таблица 4.9

Машины грунторезные цепные

Таблица 4.10

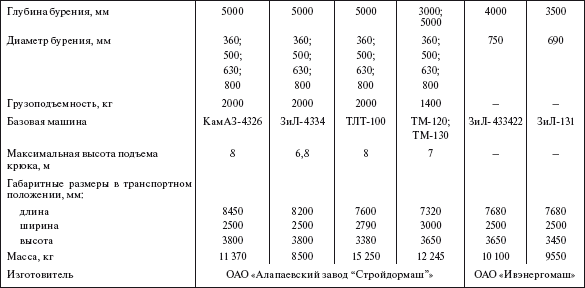

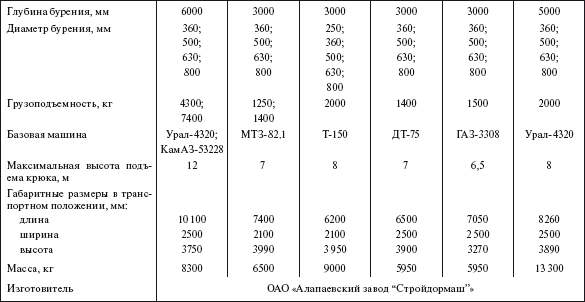

Машины бурильные и бурильно-крановые

* Машина предназначена для погружения винтовых свай.

Та блица 4.11

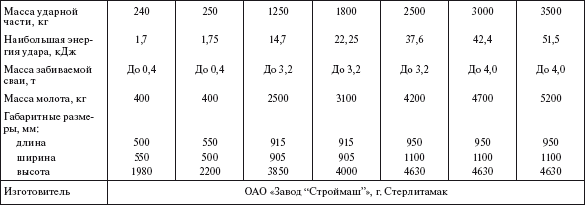

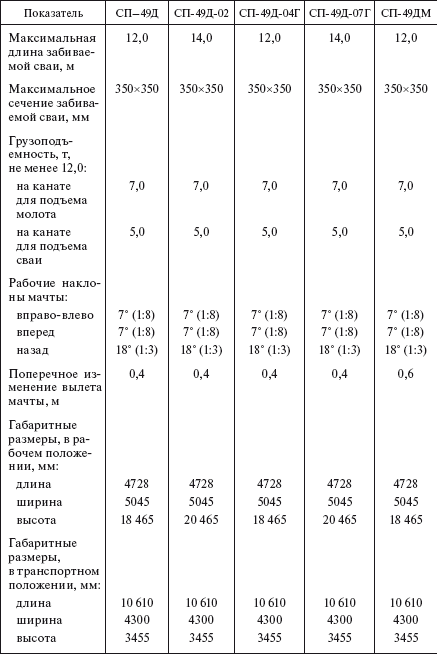

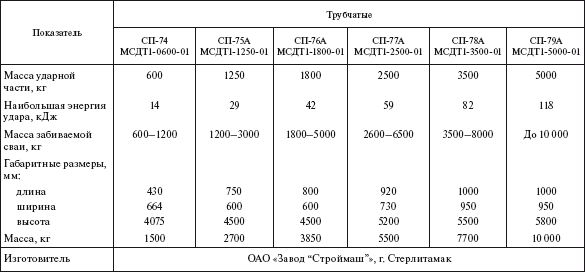

Молоты сваебойные дизельные

Таблица 4.12

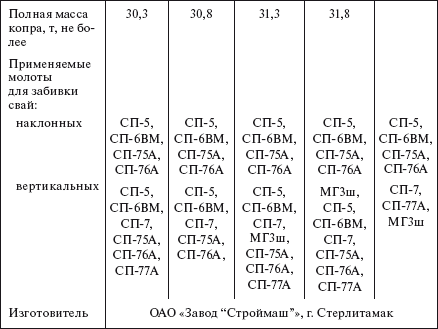

Копровые установки со сваебойным оборудованием

4.3. МАШИНЫ ПОДЪЕМНО-ТРАНСПОРТНЫЕ

При строительстве и реконструкции ВЛ применяются гусеничные (табл. 4.13), автомобильные (табл. 4.14) и специальные (табл. 4.15– 4.17) краны и краноманипуляторные установки на автомобильном шасси (табл. 4.18).

Краны на гусеничном ходу применяются при монтаже фундаментов и опор, автомобильные краны имеют большую скорость передвижения, следовательно, более производительны по сравнению с гусеничными, кроме того, они могут использоваться для погрузки и выгрузки различных грузов. Различные типы специальных кранов предназначены только для установки железобетонных или металлических опор.

Краноманипуляторные установки на автомобильном ходу предназначены для перевозки и выгрузки (погрузки) различных грузов на строительстве ВЛ.

Таблица 4.13

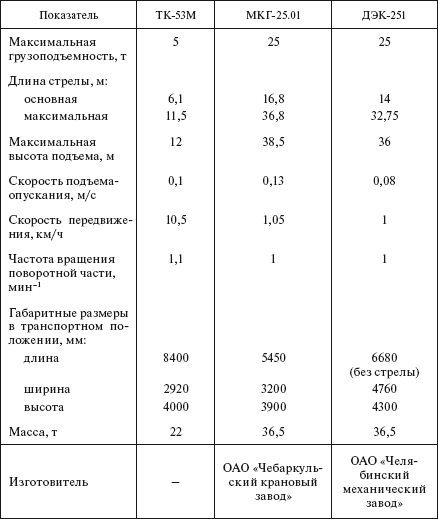

Краны гусеничные

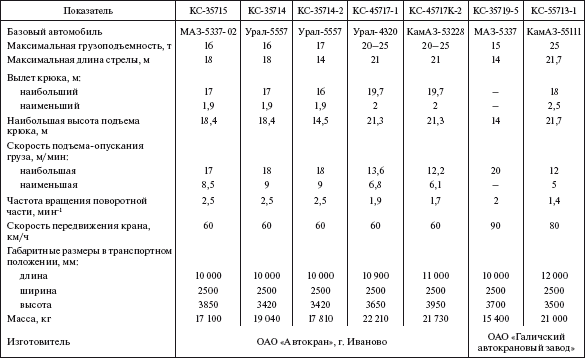

Таблица 4.14

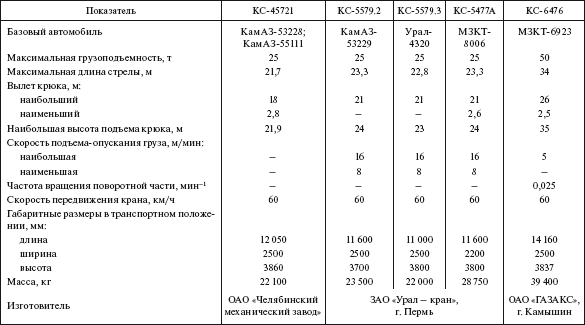

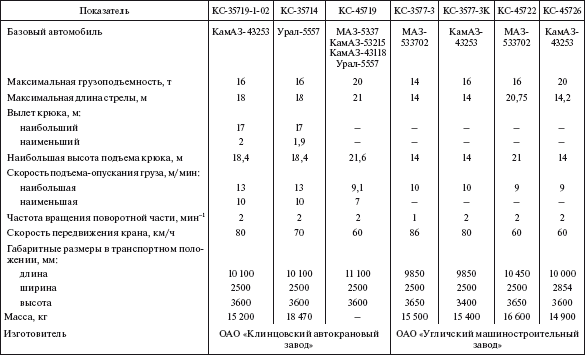

Краны автомобильные

Таблица 4.15

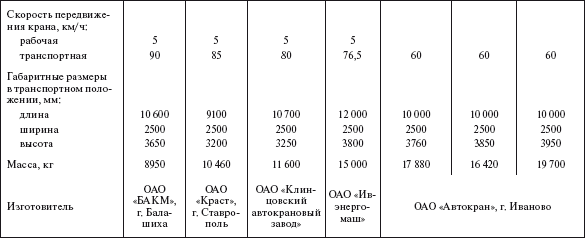

Краны для установки опор линий электропередачи

Таблица 4.16

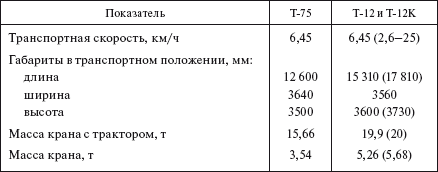

Прицепные тракторные краны

Примечание. Значения показателей в скобках к кранам Т-12К.

Таблица 4.17

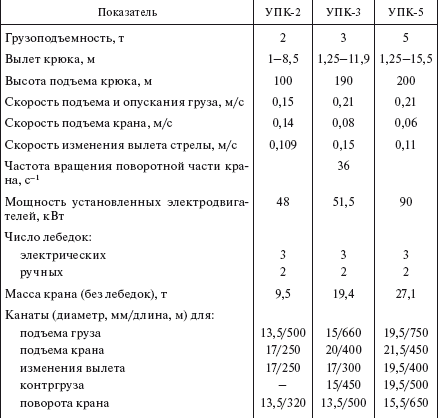

Краны для монтажа переходных опор

Таблица 4.18

Краноманипуляторные установки на автомобильном шасси

4.4. МАШИНЫ ДЛЯ МОНТАЖА ВОЗДУШНЫХ ЛИНИЙ ЭЛЕКТРОПЕРЕДАЧИ

При монтаже воздушных линий электропередачи выполняются различные операции: работы по раскатке грозозащитных тросов; соединение и ремонт проводов; натяжка и визирование грозозащитных тросов и проводов; их закрепление к опорам; установка гасителей вибрации, распорок, защитных колец и др. При выполнении этих работ применяются телескопические вышки (табл. 4.19), автогидроподъемники (табл. 4.20), натяжные-тормозные машины для монтажа проводов и тросов (табл. 4.21), машины для натяжения тросов (табл. 4.22) и монтажа проводов (табл. 4.23).

Таблица 4.19

Вышки телескопические

Таблица 4.20

Автогидроподъемники *

* Место управления – дистанционное и в люльке.

Таблица 4.21

Машины гидравлические натяжные-тормозные для монтажа проводов и тросов

* Тип двигателя – дизельный.

  • Читать дальше
  • 1
  • ...
  • 50
  • 51
  • 52
  • 53
  • 54
  • 55
  • 56
  • 57
  • 58
  • 59
  • 60
  • ...

Ебукер (ebooker) – онлайн-библиотека на русском языке. Книги доступны онлайн, без утомительной регистрации. Огромный выбор и удобный дизайн, позволяющий читать без проблем. Добавляйте сайт в закладки! Все произведения загружаются пользователями: если считаете, что ваши авторские права нарушены – используйте форму обратной связи.

Полезные ссылки

  • Моя полка

Контакты

  • chitat.ebooker@gmail.com

Подпишитесь на рассылку:
