Таблица 13 – Шаблон единого реестра совещаний по проекту

2.7.8. Запросы на изменения

Если консультант сталкивается с задачами, которые не входили в основной договор, то необходимо рассчитать дополнительный объем работ. Для этого используется шаблон запроса на изменения. Этот инструмент взят из ИТ-проектов по доработке информационных систем заказчика. Если во время разработки выясняется, что нужен новый функционал, отсутствующий в изначальных функционально-технических требованиях, то разработчики оценивают дополнительные работы. Такой же подход используют при реализации проектов управленческого консультирования.

Для эффективного управления запросами на изменения используется файл с автоматическим расчетом затрат на выполнение требования с учетом вовлечения сотрудников компании в зависимости от ставок (стоимости) привлекаемых позиций консультантов (см. Рисунок 13).

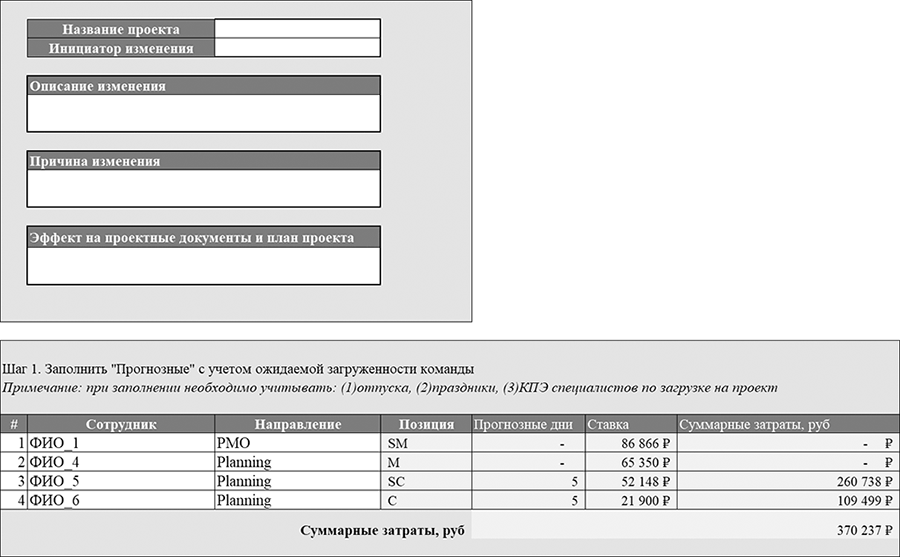

Рисунок 13 – Иллюстрация шаблона для расчета запросов на изменения

2.7.9. Управление рисками

Во время реализации сложных проектов всегда встает вопрос управления внутренними и внешними рисками. Это отнюдь не формальная процедура и каждый уважающий себя руководитель проекта должен ее выполнять на совесть. Чтобы сделать изменения управляемыми, хорошие менеджеры регулярно оценивают потенциальные риски проекта и разрабатывают решения. Плохие менеджеры игнорируют риски. Серьезное отношение к управлению рисками приходит с опытом. Когда понимаешь, что на самом деле можно было заранее предвидеть реализованный риск и успеть принять соответствующие меры. На консалтинговых проектах обычно риски выражаются в сдвиге сроков ИТ-разработок из-за недооцененного функционала, ухода ключевых членов команды, неконтролируемого разрастания бюджета из-за некорректной оценки объема работ на начальном этапе. В крупных компаниях управлением рисками занимаются целые подразделения, которые отслеживают влияние различных событий на репутацию компании на рынке, снижение влияния производственной деятельности на окружающую среду, прорабатывают различные сценарии реагирования на политические и внешнеэкономические риски.

Для управления рисками мы разработали и используем специальный инструмент – матрицу рисков и контрольных процедур проекта (см. Рисунок 14).

Рисунок 14 – Иллюстрация шаблона для реестра рисков проекта

Каждый риск оценивается по трем критериям:

• Вероятность возникновения риска – насколько вероятно возникновение риска на проекте.

• Влияние на проект – на сколько реализованный риск оказывает влияние на эффективность проекта

• Оценка риска общая рассчитывается на основании произведения баллов по вероятности и критичности возникновения рисков.

Данная матрица используется для приоритизации и последующей разработки решений, соразмерных каждому риску. Это означает, что мы никогда не забываем знаменитый принцип Макиавелли: «Цель должна оправдывать средства». На практике мы применяли матрицу при реализации крупных трансформационных проектов, когда нужно было внедрять новые бизнес-процессы на тысячах пользователей и учитывать возможные риски остановки процесса на каждом из этапов, выбирали ИТ-систему для крупной нефтехимической компании России и необходимо было учитывать риски наложения санкций и запретов на использование облачных решений, реструктуризировали производство на заводе и необходимо было учитывать риски временного ухудшения качества производственных показателей.

2.7.10. Управление задачами клиента

Чтобы организовать системный контроль над исполнением задач, необходимо вести единый реестр задач клиента и консалтинговой компании. По мере реализации проекта неизбежно будут возникать дополнительные задачи, для контроля исполнения которых важно поддерживать единый реестр в актуальном состоянии (см. Таблица 14).

Таблица 14 – Шаблон реестра всех задач проекта

Единый реестр задач позволяет систематизировать работу по многочисленным задачам крупного проекта:

1. Вести полный учет всех задач по проекту.

2. Приоритизировать работу по наиболее важным из множества задач.

3. Контролировать сроки исполнения задач.

4. Своевременно выявлять сложности на проекте для принятия управленческих решений.

Также структурируют работу с клиентом и играют роль единого реестра задач облачные инструменты, такие как Trello, Jira, YandexTracer.

2.7.11. Организация работы над ошибками

Не секрет, что ошибаются все. Хорошие консультанты работают над своими ошибками, плохие – нет. Самое страшное – это допускать повторение своих ошибок. На лучших проектах существует инструмент по работе с ошибками – сессии, на которых определяются причины и проговариваются решения. Такие сессии проводятся без записей, потому что на них по-честному обсуждаются все проблемы и подводные камни, с которыми сталкиваются компании, а записи рождают риски.

В 2013 г. в московском офисе Accenture новый руководитель практики management consulting ввела практику: каждый руководитель проекта и его команда докладывали о результатах выполненного проекта. С тех пор я взял себе это на вооружение. Материалы для такого собрания специально не готовили, показывали презентации с проекта «как есть». Цель сессии – поделиться опытом с другими руководителями и командами, рассказать про проблемы, с которыми столкнулись, и показать решения, которые принимались.

В EY существует практика knowledge sharing session (KSS). Практика представляет собой проведение регулярных совещаний (не реже, чем один раз в квартал) с участием всех команд консалтинга. В рамках сессии готовятся презентации по реализованным проектам по стандартной форме, и с ними выступают команды, реализовавшие проект.

Они включают:

• содержание проекта, чтобы были понятны масштаб и предметное поле (1 слайд);

• выработанный подход, который позволил достичь результата (1–2 слайда);

  • Читать дальше
  • 1
  • ...
  • 13
  • 14
  • 15
  • 16
  • 17
  • 18
  • 19
  • 20
  • 21
  • 22
  • 23
  • ...

Ебукер (ebooker) – онлайн-библиотека на русском языке. Книги доступны онлайн, без утомительной регистрации. Огромный выбор и удобный дизайн, позволяющий читать без проблем. Добавляйте сайт в закладки! Все произведения загружаются пользователями: если считаете, что ваши авторские права нарушены – используйте форму обратной связи.
