Калоша Виктория Петровна
Шрифт:
Итак, логико-структурная схема является универсальным форматом представления концепции проекта, содержит логику целей проекта, инструменты контроля их достижения, соответствующие планы действий с оценкой ресурсов, а также задает граничные внешние условия успешности реализации проекта. Логические связи внутри ЛСС позволяют быстро понять концепцию проекта, не вникая в детали анализа, проведенного при его подготовке.
Далее мы рассмотрим процесс построения ЛСС по шагам.
ЧТО НУЖНО ПОМНИТЬ О ТЕРМИНОЛОГИИ?
К сожалению, в русском языке не устоялась терминология, четко отражающая иерархию целей. Отчасти это связано с тем, что разные переводчики используют разные формулировки, отчасти – по причине того, что слово «цель» в русском языке является практически единственным переводом английских терминов «goal», «purpose», «aim», «objective», «task». По этой причине стоит внимательней относиться к терминологии, особенно при работе с англоязычными документами.
Например, в разных источниках «Общая цель» может называться «Goal», или «Overall Objective», или даже «Overall Aim». Цель проекта, соответственно – «Project Purpose», «Aim», «Objective». Промежуточные результаты – «Interim Results», в русском языке их также иногда называют задачами проекта.
Именно по этой причине в ЛСС, кроме самих формулировок, важное внимание уделяется их местоположению в таблице. В этом случае, даже при лингвистической неточности употребленного термина, носитель языка сможет догадаться о том, что имелось в виду в зависимости от места, на котором формулировка находится в таблице.
КАК ПРАВИЛЬНО ОПИСАТЬ ЦЕЛИ И ПРОМЕЖУТОЧНЫЕ РЕЗУЛЬТАТЫ?
Первая колонка схемы – Логика действий. Это совокупность тех целей, которые мы должны достичь в процессе реализации проекта (за исключением общей цели). Конкретные действия с применением указанных ресурсов, осуществленные по составленному в дальнейшем плану, приводят к достижению промежуточных результатов. Собранные вместе промежуточные результаты (их обычно несколько) должны являться необходимым и достаточным условием для достижения цели проекта, ориентированной на решение основной проблемы, затрагивающей целевую группу. Цель проекта, в свою очередь, является вкладом в достижение общей цели – достаточно общей, глобальной и долгосрочной, которая показывает, почему наш проект представляет ценность для общества в целом. Достигая поставленной перед собой цели проекта, мы добиваемся определенных результатов, которые принимаются окружающим нас миром. Как следствие, нашим проектом производится некоторый эффект – это и есть общая цель. Логика должна прослеживаться от конкретных действий через промежуточные результаты к цели проекта и общей цели.
В нашем примере о городском дворе отдельные действия по организации жителей дома на «субботник» по уборке мусора, обеспечение ЖЭС-ом транспорта по вывозу мусора, выделение рядом с домом площадки для выгула собак обеспечат достижение промежуточной цели – очистки двора. Промежуточный результат способствует достижению цели проекта – дети могут гулять во дворе. А изначально поднятый вопрос о благоустройстве дворовой территории может явиться элементом масштабной государственной программы, скажем, «Повышение привлекательности нашего города для иностранные туристов» или «Экологическая программа – Чистый воздух для наших детей», в зависимости от приоритетов, наиболее острые проблем и проводимой местными властями работы.
Промежуточных результатов обычно бывает несколько: при лечении больного выписывается несколько лекарств, каждое действует по-своему; кроме того, врач назначает постельный режим или наоборот – лечебную физкультуру, диету… В комплексе они вышечат больного, а применяемые по отдельности могут даже навредить.
Каким образом мы можем оформить логико-структурную схему так, чтобы, с одной стороны, туда вошли все пути, которыми мы идем к решению проблемы, а с другой, чтобы она не утратила своей наглядности? Схему надо «раздвинуть» по горизонтали в той части, которая касается описания логики действий, определения показателей и средств их проверки (см. Таблица 5 на стр. 74).

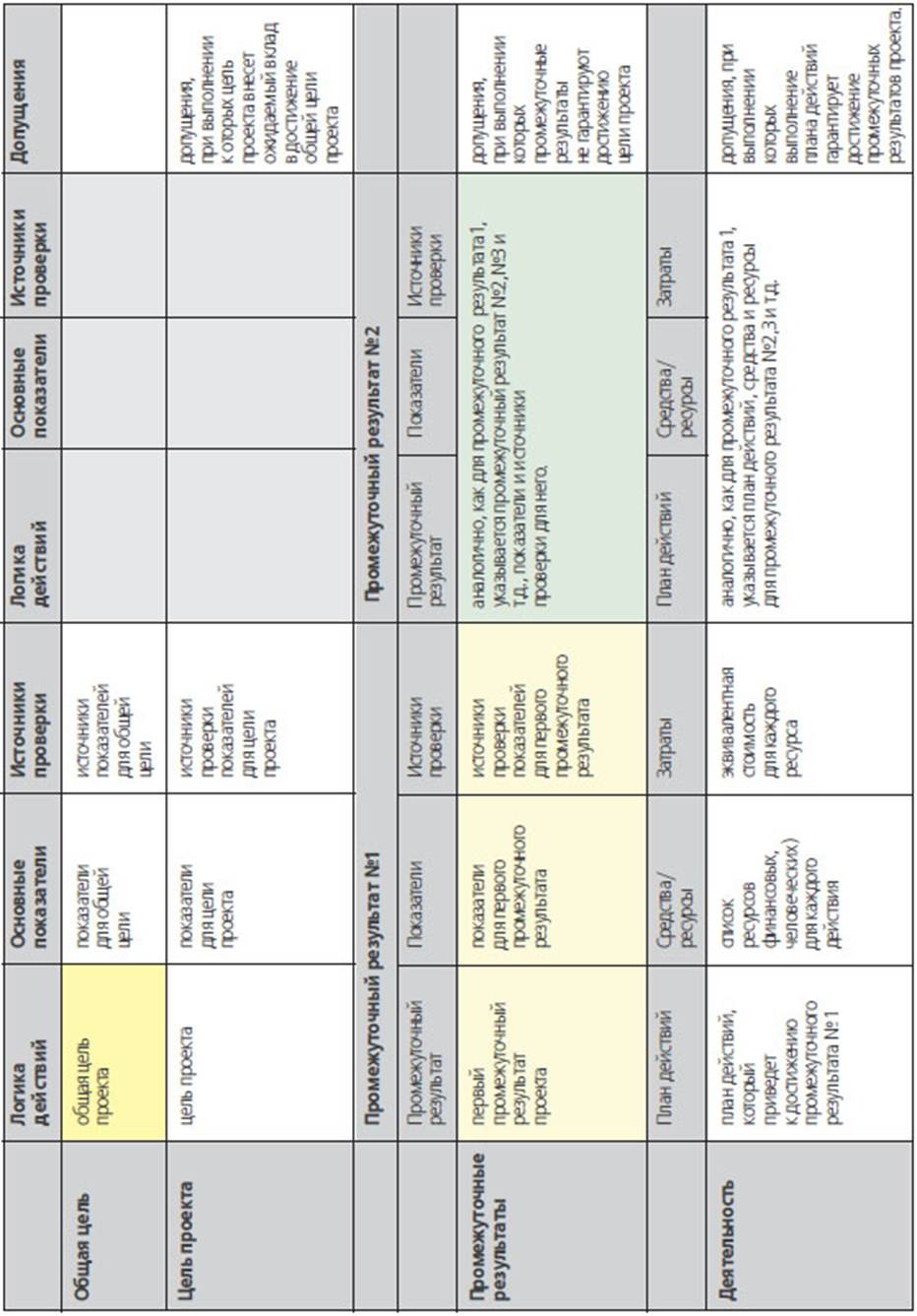

Таблица 5. Расширенная логико-структурная схема.
Начинать заполнение ЛСС следует с помещения в соответствующую ячейку целей и промежуточных результатов. Вместе они определяют общую логику проекта, его логическую основу.
Если с целью мы уже разобрались, как мы можем обозначить промежуточные результаты?
Мы уже определились, какая часть «дерева целей» существенна для достижения выбранной цели проекта, и в соответствии с которой мы будем действовать. Теперь надо выбрать из этой части примерно одинаковые по объему работы и значимости достигнутых результатов цели, одновременно следя за тем, чтобы не опускаться до уровня конкретных действий. Непонятно? Попробуем разобраться еще раз: мы смотрим на все те цели, которые собираемся достигнуть, отбрасываем из всего записанного отдельные менее значительные действия, потом выбираем из оставшихся примерно одинаковые по общей оценке важности и трудоемкости – и выписываем их в линейку промежуточных результатов (согласно Рисунку 11. Примерная структура «дерева целей», при выбранной в качестве Цели проекта Цели 2 промежуточными результатами могут стать, например, Цель 2.1, 2.3.2, 2.3, 2.3.3, а Цель 2.2может оказаться несущественной и перейти на уровень действий).
Совершенно недопустимо «механически» вписывать в эту строку ЛСС уровень целей, идущий непосредственно под Целью проекта (на Рисунке 11. Примерная структура «дерева целей, это Цели 2.1, 2.2, 2.3). Они могут оказаться несравнимыми по степени важности как между собой, так и в сравнении с более «низко расположенными» целями, а некоторые из них могут оказаться допущениями, если они достаточно важны для достижения цели проекта, но мы по различным причинам не можем обеспечить их выполнение.
На протяжении всего процесса допускается переформулирование тех целей (или их групп), которые попадут в нашу логико-структурную схему. Причин того, что подобное «вольное обращение» с вроде бы окончательно сформулированными целями допустимо, несколько:
