Калоша Виктория Петровна
Шрифт:
• Во-первых, требуемая правильная формулировка результата предусматривает завершенную форму используемого глагола (вспомним пример: цель – «уборка газона», результат – «газон убран»).
• Во-вторых, поскольку мы зачастую ведем подготовительную работу к созданию официального документа, формулировка должна быть достаточно корректной.
Например, при формулировке одной из исходных целей подразумевалась очистка двора от различного рода мусора, в частности, продуктов жизнедеятельности домашних животных, которые там выгуливаются; в зависимости от глубины вашей фантазии можно предположить, какой оригинальный термин мог бы использоваться при построении «дерева проблем», а впоследствии «дерева целей» – достаточно краткий и в то же время точно описывающий ситуацию, но неприменимый для официального документа.
• В-третьих, формулировки должны быть грамотными, слова – написанными без ошибок, предложения построены правильно – мы ведь взрослые, грамотные, образованные, отвечающие за свои поступки люди, вы с этим согласны?
Когда промежуточные результаты определены, расположите их в порядке до-
стижения слева направо: те, что необходимо достичь в первую очередь, – левее, которыми займемся позже – правее. Впоследствии во время планирования деятельности мы сможем обеспечить параллельное выполнение некоторых задач, если это окажется возможным. Тем не менее, очередность промежуточных результатов на логико-структурной схеме соответствует приоритету их достижения для цели проекта.
В результате этого этапа формулирования должен получиться «скелет» логико-структурной схемы – логическая основа проекта. Вы должны удостовериться, что все участники обсуждения одинаково понимают логику и согласны с тем, что следование такой логике гарантирует достижение нами результата.
ЗАПОЛНЯЕМ СХЕМУ: ЦЕЛИ И ПРОМЕЖУТОЧНЫЕ РЕЗУЛЬТАТЫ
1. Мы уже определили, какая из целей, составляющих «дерево целей», станет целью нашего проекта – помещаем ее в соответствующую ячейку (на Рисунке 11. Примерная структура «дерева целей» ей соответствует Цель 2). Формулируем и вписываем общую цель.
2. Теперь необходимо внимательно проанализировать ту часть «дерева целей», которая попадает в область планируемой деятельности. Определяем существенные, примерно сходные по трудоемкости промежуточные цели и вносим их в ЛСС, переформулировав в промежуточные результаты. Лингвистически промежуточные результаты нужно формулировать в совершенной форме глагола: например, если целью ставилось «убрать мусор», то промежуточным результатом будет «мусор убран».
3. Проверяем формулировки – они должны быть корректными, ясными и грамотными.
4. Располагаем промежуточные результаты в порядке возрастания приоритетов.
5. Проверяем логику: от промежуточных результатов к общей цели. Достижение промежуточных результатов должно гарантировать достижение цели проекта (о них мы поговорим в описании следующего этапа).
Начнем строить логико-структурную схему для нашего примера. Вот как она будет выглядеть после занесения в ее матрицу целей:

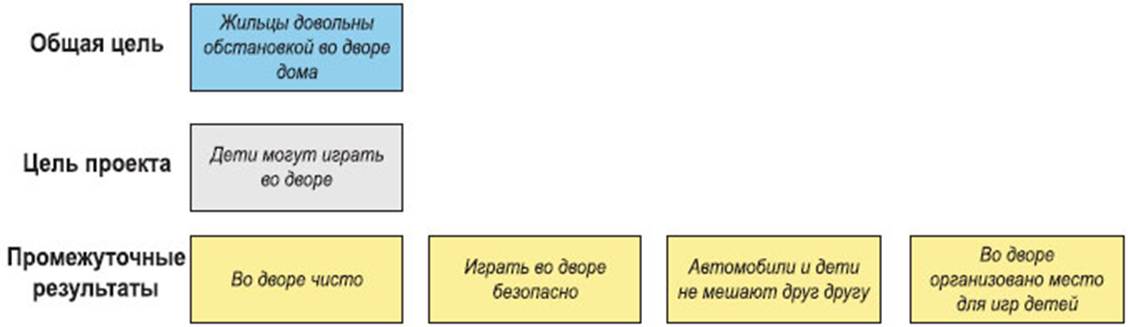

Рисунок 14. Пример логико-структурной схемы – шаг 1
ЭТАП 5: ОПРЕДЕЛЕНИЕ ДОПУЩЕНИЙ(ASSUMPTIONS)
Сразу заметим, что порядок, в котором определяются допущения и показатели, не является жестким. В зависимости от особенностей проекта первыми могут определяться какдопуще- ния, таки показатели, а в некоторый случаях процессы могут пересекаться. Повторимся еще раз: основным критерием, который определит результативность нашей работы, является создание эффективной стратегии достижения цели проекта.
КАК ОПРЕДЕЛИТЬ ДОПУЩЕНИЯ И ЧТО С НИМИ ДЕЛАТЬ?
Допущения – это те факторы, которые существенны для достижения цели проекта, но на которые мы, как исполнители, не можем по каким-то причинам повлиять. Обыино это те корни «дерева целей», которые расположены ниже цели проекта, но не входят в область наших действий.
Определяем допущения и факторы риска – отвечаем на вопросы:
• Какие факторы, конфликты интересов – внутренние и внешние – могут помешать, затруднить или прервать осуществление проекта?
• Опишите внешние риски (конфликты или другие разрушительные факторы) и то, каким образом они могут помешать осуществлению проекта. Как мы можем повлиять на них?
• Существуют ли определяющие для успеха проекта факторы? Каковы соображения ваших партнеров касательно этих факторов?
• Какие негативные эффекты может вызвать реализация проекта?
• Каковы альтернативные стратегии по достижению цели проекта, в которых можно избежать факторов риска?
На Рисунке 11 при выбранной в качестве цели проекта Цели 2, любая из целей 2.1, 2.2, 2.3 или нижележащих целей может стать допущением.
