Как определить, является обозначенная в дереве цель допущением или нет? Сначала мы должны определить, в состоянии ли мы повлиять на реализацию этой цели. Если нет – то она становится кандидатом на место допущения. После мы должны определить, существенна ли она для нашего проекта: если нет, то мы просто не включаем ее в план действий. Если же без этого условия нам не обойтись, следует оценить вероятность его возникновения: если вероятность возникновения допущения, отрицательно влияющего на нашу деятельность, очень мала, то мы также не учитываем его в разработке плана действий. Если же имеется почти 100% уверенности в том, что предположение реализуется на практике, то его также не следует включать в список допущений. Оно опасно для нашего проекта, и надо либо искать такие пути достижения цели, в которых этот фактор будет играть минимальную роль, либо включить действия по его предотвращению в концепцию проекта, изменив состав заинтересованных сторон и т.п. Если же вероятность возникновения фактора лежит где-то посередине между «никогда не сбудется» и «сбудется почти наверняка», то он включается в нашу логико-структурную схему в качестве допущения.

Часто колонку «Допущения» в логико-структурной схеме формулируют как «Допущения и факторы риска», при этом допущения путают или смешивают с факторами риска. Методологически это не до конца правильно. Попробуем разобраться, в чем здесь проблема.

Риск [греч. risikon – утес] – это возможная опасность какого-либо неблагоприятного исхода. Риск в широком смысле слова – это характеристика ситуации, имеющей неопределенный исход, при обязательном наличии неблагоприятных последствий. Риск предполагает неуверенность либо невозможность получения достоверного знания о благоприятном исходе в заданных внешних обстоятельствах; риск в узком смысле – это измеряемая или рассчитываемая вероятность неблагоприятного исхода.

Действительно, описанные выше допущения и факторы риска, как следует из определения, близки по смыслу. Однако имеются некоторые принципиальные отличия. Если допущение – это фактор, оказывающий существенное влияние на проект, то риск – это вероятностная характеристика тех или иных изменений, которые могут повлечь за собой изменения в ходе проекта.

Поясним на примере. Деятельность в рамках проекта осуществляется в помещении, в котором находятся горючие вещества. Таким образом, существует риск возгорания. На этапе построения дерева проблем этот риск может быть обозначен как проблема «в подобные помещениях часто возникают пожары». В процессе построения логики деятельности мы должны обозначить два аспекта по работе над проблемой: внутренний – комплекс мероприятий по обеспечению соблюдений правил пожарной безопасности (инструктажи, наличие инвентаря, заключение договора страхования от пожара и установка пожарной сигнализации), и внешний – указываем допущение о том, что в случае срабатывания пожарной сигнализации пожарная служба прибудет в течение 4минут.

Таким образом, с одной стороны наличие рисков порождает допущения, с другой – наличие допущений в проекте указывает на наличие рисков.

В любом случае на этапе планирования мы должны:

• определить те риски, которые могут помешать реализации нашего проекта;

• определить стратегию работы по их предотвращению: она либо входит в проект в виде деятельности или промежуточного результата, либо появляется в виде одного или нескольких допущений (об этом мы поговорим чуть ниже);

• определить систему мониторинга факторов риска и допущений;

• определить алгоритм действий в случае, когда допущение срабатывает или риск становится реальностью.

Практически, формулировки рисков должны находиться за пределами логикоструктурной схемы, а в ней должны присутствовать действия и допущения по их предотвращению. В некоторых случаях стоит в описательной части документации отдельно обозначить имеющиеся риски и сослаться на соответствующие места ЛСС, построенные на их основе. В этом случае у вас также появится возможность пояснить контекст факторов риска (некоторые экономические, социальные, политические, географические риски могут быть неочевидны для вашего зарубежного партнера) и описать ваши действия в случае их наступления.

К сожалению, даже опытные организации путают риски и допущения. Поэтому внимательно изучите формат заявки, которую вам предстоит заполнить, и попробуйте разобраться, что именно ваши партнеры понимают под рисками, а что – под допущениями.

Таким образом, мы фиксируем важность фактора и обозначаем необходимость мониторинга его возникновения в процессе реализации проекта. Описанный алгоритм представлен на Рисунке 15.

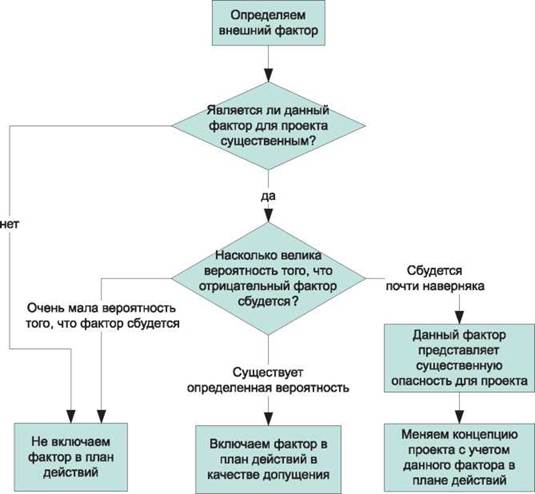

Рисунок 15. Алгоритм определения допущений

Если после анализа выяснилось, что фактор представляет существенную опасность для проекта, то мы можем либо пересмотреть всю стратегию и провести повторный анализ, либо представить его как предварительное условие, необходимое для осуществления деятельности в целом (в ЛСС оно помещается в правом нижнем углу). Когда мы убедимся, что отрицательный фактор не сбудется в интересующий нас промежуток времени, мы можем начинать осуществление деятельности.

Важно понимать, что указания фактора в логико-структурной схеме в качестве допущения недостаточно. В большинстве проектных заявок имеется раздел «риски», в котором требуется указать, что вы будете делать, если допущение «сработает». Следовательно, для такого случая у вас должна быть разработанная стратегия, которая является частью плана проекта.

Пример: Мы собрались с друзьями за город в воскресенье. Ясно, что при плохой погоде праздник не состоится. Рассматривать фактор погоды как допущение было бы ошибкой – разгонять тучи в данной ситуации будет слишком дорого. Но анализ прогноза погоды на воскресенье можно рассматривать как предварительное условие для осуществления проекта: если прогноз, просмотренный в пятницу, окажется благоприятным, то в субботу можно закупать мясо для шашлыка.

Если же мы узнаем, что накануне введен запрет на посещение лесов из-за сухой погоды (срабатывает одно из допущений), то мы можем поехать отдыхать на берег реки, или в специально оборудованное место, или к кому-то из компании на дачу (выполняем план, зарезервированный на случай «срабатывания допущения»).

Еще один вариант – «перенаправить» решение проблемы компетентным лицам. Если мы не можем самостоятельно повлиять на фактор, но знаем того, кто может это сделать, и более того – это входит в обязанности этого лица, то мы можем обратиться за помощью. Тогда допущением будет являться согласие на сотрудничество со стороны этого лица либо организации и взятие им на себя обязательств по выполнению определенных задач. Мы же в рамках проекта все равно должны наблюдать за допущением – контролировать, действительно ли наш партнер выполняет то, что пообещал.

  • Читать дальше
  • 1
  • ...
  • 22
  • 23
  • 24
  • 25
  • 26
  • 27
  • 28
  • 29
  • 30
  • 31
  • 32
  • ...

Ебукер (ebooker) – онлайн-библиотека на русском языке. Книги доступны онлайн, без утомительной регистрации. Огромный выбор и удобный дизайн, позволяющий читать без проблем. Добавляйте сайт в закладки! Все произведения загружаются пользователями: если считаете, что ваши авторские права нарушены – используйте форму обратной связи.

Полезные ссылки

  • Моя полка

Контакты

  • chitat.ebooker@gmail.com

Подпишитесь на рассылку:
