Шрифт:
3. Сознательное противодействие со стороны внутренней и внешней среды проекта (конкурентов, сотрудников, властей, подрядчиков и т. д.).
Риски проекта должны быть идентифицированы, оценены, после чего следует разработать план мероприятий по их уменьшению и ликвидации последствий от событий, которые могут наступить в результате реализации рисков. Таким образом, управление рисками проходит через следующие этапы.
1. Идентификация (определение) факторов рисков.
2. Оценка и анализ факторов рисков (количественный и качественный – см. раздел 2.5).
3. Планирование мероприятий по уменьшению рисков и ликвидации последствий от событий, которые могут наступить в результате реализации рисков.
4. Мониторинг (контроль) действий по управлению рисками.
5. Выбор методов управления рисками и последовательности их применения.
6. Накопление и обработка ретроспективной информации о рисковых ситуациях и последствиях проявления рисков, выработка рекомендаций для учета полученного опыта в будущем.
5.12.1. Риски реализации инвестиционного проекта
Идентификация рисков может быть осуществлена с помощью одного из следующих способов или их комплекса.
1. Проверка по типовым рискам.
2. Проведение SWOT-анализа проекта.
3. Анализ неопределенностей и предположений по плану проекта (см. раздел 2.5).
Выделяют следующие виды рисков в соответствии со стадией проекта, на которой они возникают (типовые риски).
1. На инвестиционной фазе:
риск превышения сметной стоимости проекта;
риск задержки сдачи объекта;
риск низкого качества работ.
2. На производственной фазе:
а) производственные риски:
технологический;
управленческий;
обеспечения сырьeм и энергией;
транспортный риск;
б) коммерческие риски (риски реализации проектного продукта);
в) экологические и другие риски гражданской ответственности;
г) финансовые риски:
кредитный риск;
риск изменения процентной ставки;
валютный риск;
риск перевода за рубеж выручки;
риск конвертации валюты.
3. На фазе закрытия объекта:
риск финансирования и рефинансирования;
риск финансирования и рефинансирования работ по закрытию проекта;
риски возникновения гражданской ответственности (экологические и другие).
4. В течение всего проектного цикла:
страновые;
административные;
юридические;
форс-мажорные.
5. Риски, которые охватывают все стадии проекта (общие риски):
неразвитость гражданского и корпоративного законодательства;
слабое страхование;
стандарты отчетности и разглашения информации;
риски, связанные с рынком ценных бумаг;
система руководства и корпоративного управления.

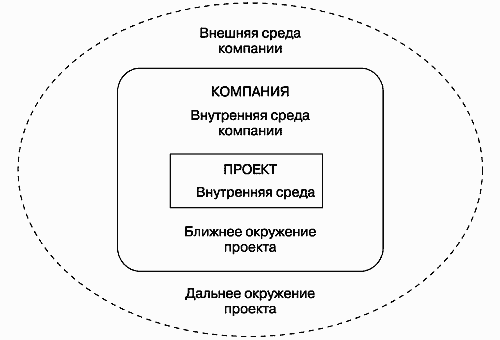

Проведение анализа сильных и слабых сторон проекта проводится аналогично SWOT-анализу компании (рис. 22). Особенность состоит в том, что для проекта есть две внешние среды – ближнее окружение проекта (это внутренняя среда компании) и дальнее окружение проекта (это внешняя среда компании).
Рис. 22. Проведение SWOT-анализа проекта
5.12.2. Учет рисков

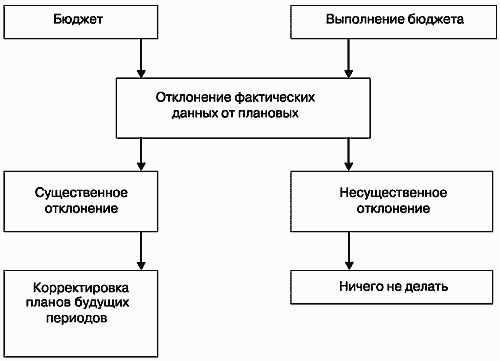

Учет рисков в проекте строится на их разделении на внутренние и внешние. При этом внешние риски связаны с факторами внешней среды проекта, а внутренние риски связаны с факторами внутренней среды проекта (табл. 20).
При CPM-методе срок проекта определяется методом критического пути и не остается резервов для непредвиденных событий.
PERT-метод предусматривает непредвиденные события внутри этапов проекта и резервирует время на эти случаи.
GERT-метод оценивает вероятность хода развития проекта по разным путям и предусматривает многовариантность при выборе способа реализации какого-либо этапа.
5.12.3. Методы управления риском
Управление риском позволяет снижать риски. Выделим следующие методы минимизации рисков.
1. Передача риска – перевод ответственности за риск другой стороне за определенную плату, в основном страховой компании. Иногда страхование осуществляется через хеджирование – страхование с помощью таких биржевых инструментов, как форварды, опционы, фьючерсы.
